Dashboard

Drill-down ke Unit

Ketika angka tingkat proyek meragukan, turun ke level unit untuk akar penyebab.

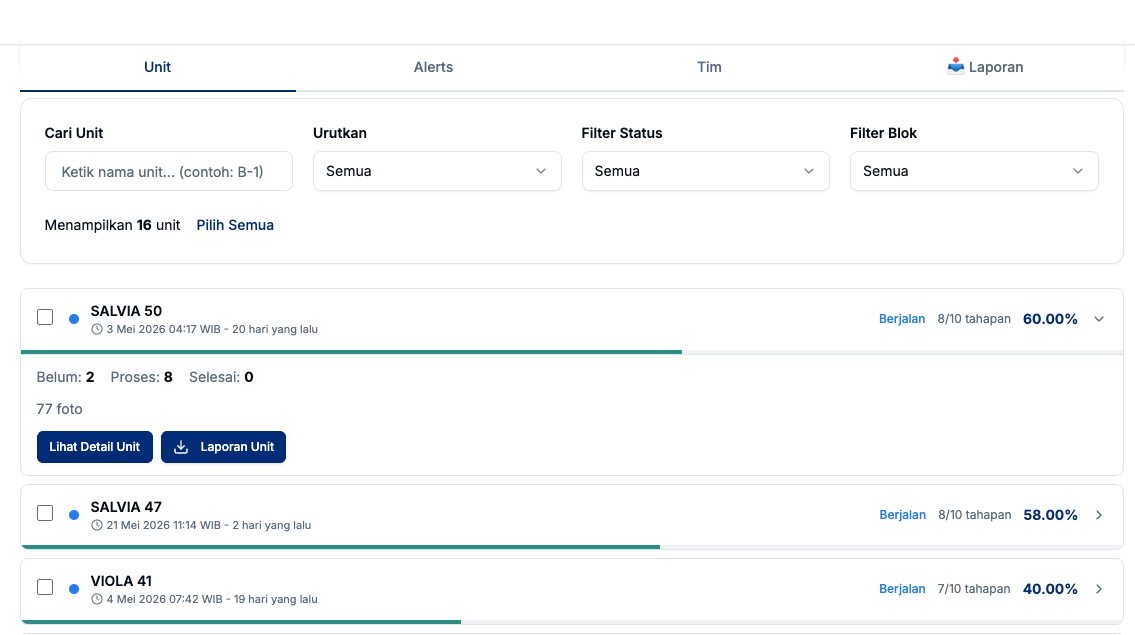

Daftar unit di tingkat proyek — scroll ke bawah untuk lihat unit dengan progres masing-masing. Contoh:

  • A1-01 (Cluster A·Blok 1, 85%, Berjalan)
  • A1-02 (45%, Terlambat)
  • A3-12A (12%, Berjalan)
  • B2-05 (92%, Hampir Selesai)

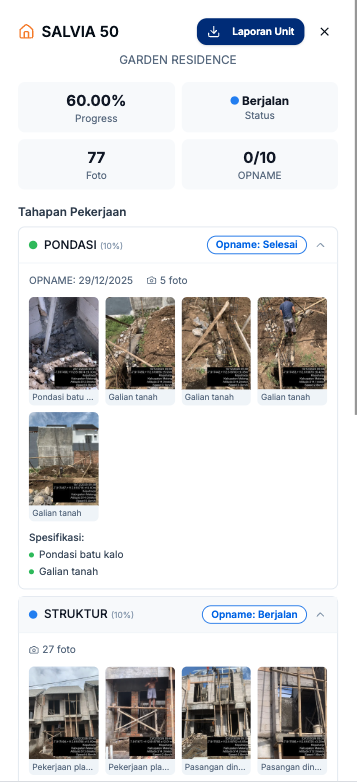

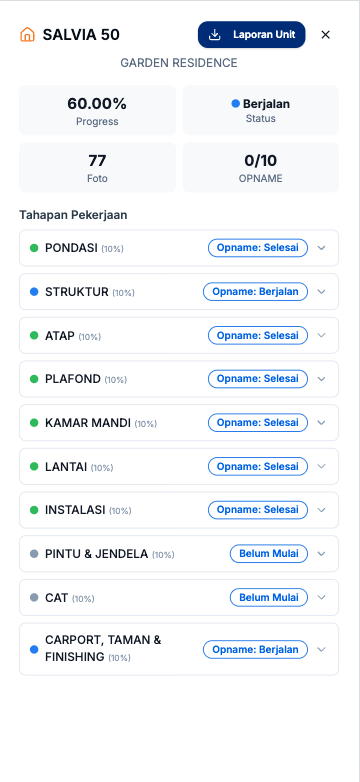

Klik card unit untuk masuk ke Tingkat Unit (detail tahapan + spec).

Tingkat Unit & Tahapan viewSumber: app.autokon.id — data demo

Tingkat ini biasanya untuk SM dan QC. Owner/Direktur cukup sampai Tingkat Proyek.
